5月31日
云陽建全抽水蓄能電站核心樞紐工程
——地下廠房主體開挖工作圓滿完成
較合同工期提前76天
這一重大進展標志著國家“十四五”重點開工項目
重慶市“十四五”規劃重點實施項目
正式告別“挖洞”階段
全面轉入混凝土澆筑與機電設備安裝新階段

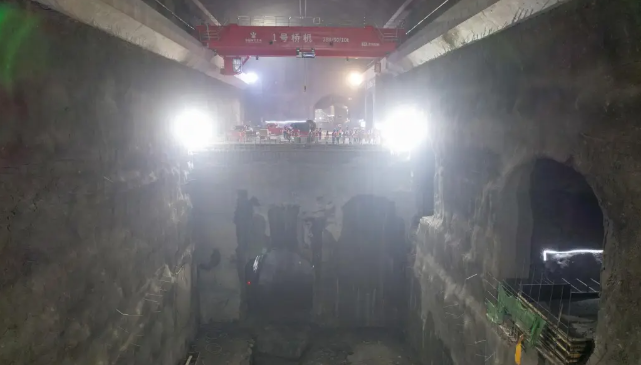

作為整個工程的“心臟”
這座巨型地下廠房體積達21萬立方米
相當于約84個奧林匹克標準游泳池
廠房總長度177.4米,最大開挖高度57.3米
將承載總裝機容量1200兆瓦的4臺超大容量抽蓄機組
中國水電十四局二工區主任郭凱敏介紹
施工過程中

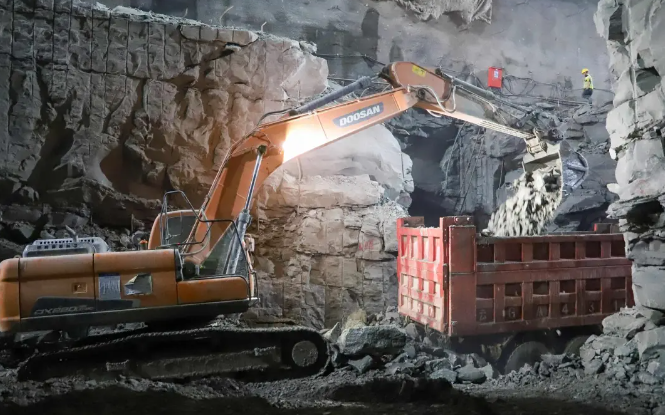

項目團隊克服了泥質粉砂巖互層、巖層產狀近水平
隱形裂隙多等復雜地質挑戰
為后續建設奠定了堅實基礎
隨著主體開挖完成

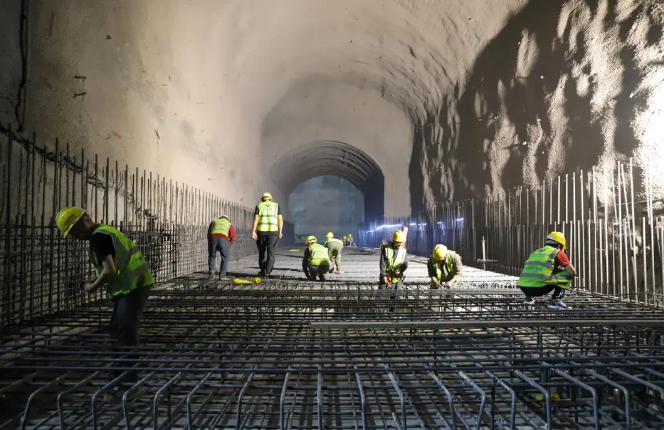

項目全面進入混凝土澆筑與機電安裝階段
郭凱敏表示
團隊將加速推進后續施工
全力確保2027年6月30日
實現首臺機組投產發電目標
而就在主體開挖完成前兩天
電站建設也迎來機電安裝的關鍵起步
5月29日
重達280噸、長24.5米的地下廠房橋機首根主梁
實現毫米級精準就位
為后續設備吊裝提供核心支撐
電站建成后
將成為重慶電網的巨型“充電寶”
承擔調峰、填谷、儲能、調頻及緊急備用等任務
其1200兆瓦調節能力
可有效緩解重慶及渝東北地區電力缺口
并顯著提升風電、光伏等新能源消納能力
為區域綠色發展注入新動能
記者 譚啟云
