“五一”假期
當大多數人沉浸在假期的悠閑中時
云陽建全抽水蓄能電站的施工現場
卻是一片熱火朝天的繁忙景象
1200余名建設者堅守在崗位上
全力推進這項國家“十四五”規劃的重點項目建設
目前已有20個作業面同步展開施工

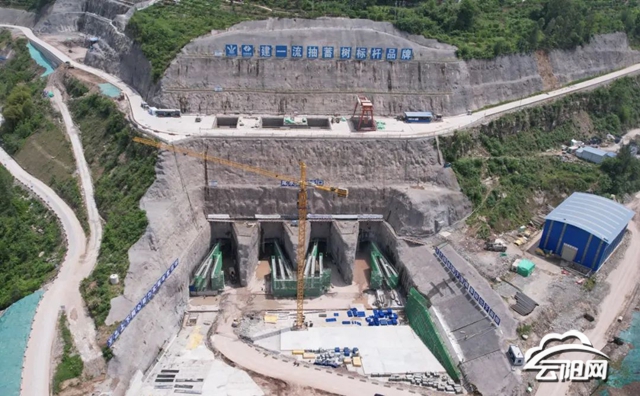

在電站主體工程施工現場

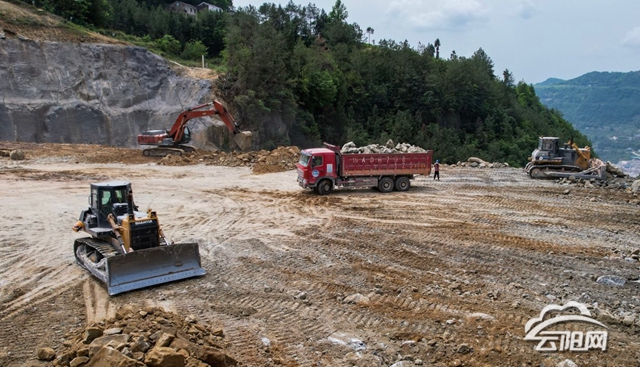

建設者正在工地忙碌
目前
下水庫大壩343.5米填筑封頂節點已完成95%
而上水庫的大壩填筑工作也在緊鑼密鼓地進行中
預計7月底將完成681.5米的填筑封頂
“下水庫大壩自去年7月施工以來,壩前已完成98萬立方填筑量,填筑高程達334米;壩后填筑量達95萬立方,高程達327.8米。”云陽建全抽水蓄能電站下水庫施工管理部部長付云介紹,"全體施工人員正晝夜奮戰,力爭在‘五一’假期內實現343.5米填筑封頂。"

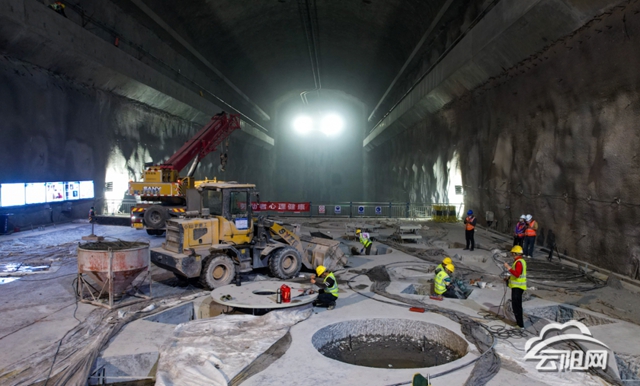

在地下廠房作業區
300余名施工人員正在進行第七層開挖支護作業
地下廠房工區主任羅巖透露
施工團隊在假期期間保持日均300人的投入規模
同步推進尾水進出水口明渠、
尾水隧洞2#洞彎段擴挖及下平洞3#洞襯砌施工
開關站貼坡混凝土澆筑等多個關鍵工序的施工
“預計6月下旬完成全部地下廠房開挖支護工作,
8月將全面轉入混凝土澆筑階段。”
云陽建全抽水蓄能電站
作為國家“十四五”規劃的重點實施計劃項目
及重慶市的重點項目,其建設意義非凡
項目建成后
將為重慶電網和渝東北地區提供1200兆瓦的調節電源
有效緩解該地區的電力容量和調峰容量缺口
為當地的經濟社會發展提供堅實的電力保障
